很多人使用 AI 时,最费力的不是第一次给出指令,而是每次都要重新解释背景:公司做什么、这次项目要解决什么、哪些信息可信、哪些动作不能做、上次已经决定了什么。
解决这个问题,不一定要先购买复杂的知识库系统。一个结构清楚的项目目录,加上几份持续维护的 Markdown 文档,就能成为人与 AI 共同使用的工作底稿。
Markdown 在这里扮演什么角色
Markdown 是一种轻量文本格式。它可以表示标题、列表、链接、表格和代码,又仍然保持纯文本,方便用编辑器阅读、用 Git 记录变化、用不同工具迁移。
真正重要的不是扩展名,而是把原本散落在聊天记录、个人记忆和临时文件里的信息,整理成可检查的项目上下文。
一个好的项目上下文至少回答五个问题:
- 这个项目为什么存在?
- 当前目标和范围是什么?
- 哪些事实已经确认,来源在哪里?
- 执行时必须遵守哪些规则和边界?
- 下一步是什么,还有哪些问题没有答案?
一套够用的最小目录

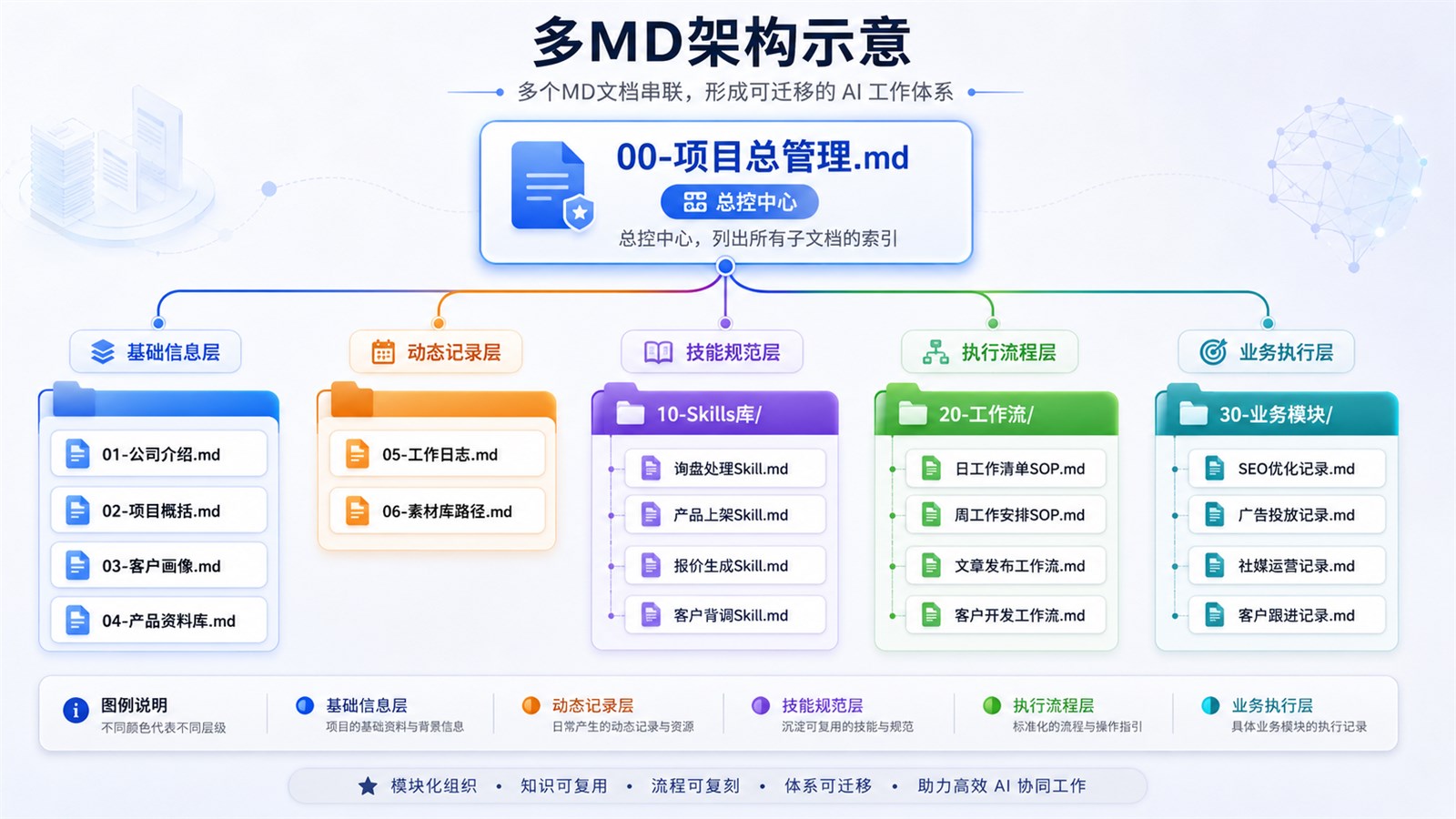

你可以从下面的结构开始,再随业务复杂度扩展:
my-project/
├─ 00-START-HERE.md
├─ AGENTS.md
├─ DECISIONS.md
├─ Open-Questions.md
├─ CHANGELOG.md
├─ docs/
├─ assets/
└─ private/
00-START-HERE.md:接手入口
这份文件让新成员或新的 AI 会话快速理解项目。它只保留当前仍有效的信息:项目定位、当前阶段、关键目录、已确认事项和接下来要做的工作。
它不是完整档案,而是一张导航图。内容过长时,应把细节放进对应文档,只在这里留下链接。
AGENTS.md:工作规则
这里记录执行任务时必须遵守的约束,例如:
- 哪份文档是业务事实来源;
- 哪些文件可以修改,哪些只能读取;
- 缺失信息应该记录在哪里;
- 哪些数据不能进入公开仓库;
- 完成任务后需要更新哪些记录和测试。
规则应该具体、可验证。像“注意安全”这样的句子无法指导行动;“客户数据、密钥和生产配置不得进入公开仓库”才是可以执行的边界。
DECISIONS.md:只记录已经确认的决定
讨论、建议和正式决定要分开。DECISIONS.md 记录已经确认的方向、日期、理由和影响范围。这样可以避免下一次协作时把旧讨论重新当成开放问题,也能看见某个选择为什么存在。
如果决定后来失效,不要悄悄覆盖。保留变更记录,并说明新决定替代了什么。
Open-Questions.md:承认不知道
项目最危险的情况之一,是把缺失信息用听起来合理的答案补上。尚未确认的价格、客户授权、产品能力、平台规则和数据口径,都应该进入问题清单,并写明负责人或验证方式。
把“不知道”显式化,会让项目更可靠,而不是显得不专业。
CHANGELOG.md:记录实际发生的变化
CHANGELOG 不需要复制每一行代码。它应该让人快速知道:这次完成了什么、影响哪些范围、是否有迁移或兼容注意事项、还剩下什么。
第一次建立项目时怎么写
不要一开始就追求几十份模板。可以先完成三个动作。
第一步:写清目标和非目标
在 00-START-HERE.md 中用几句话说明项目目标,并同时写出当前不做什么。
例如,一个“外贸询盘处理”项目的目标可以是:统一询盘字段、整理产品匹配依据、生成需要人工确认的回复草稿。非目标则可以包括:不自动发送邮件、不保存不必要的个人数据、不替代销售人员做最终报价承诺。
第二步:列出事实、来源和待确认项
把已经确认的产品资料、流程说明和权限边界放进 docs/,同时记录来源。没有证据的推测进入 Open-Questions.md。
这样做以后,AI 的任务就从“根据模糊描述猜答案”变成“在给定事实和边界内完成具体工作”。
第三步:完成一次小任务并回写
选择一个结果容易检查的小任务,例如整理一份字段表、生成一个待审核的邮件框架或比较两个流程版本。完成后更新 CHANGELOG,并把新确认的规则写回相应文档。
项目化的价值来自持续回写。只创建目录、不维护内容,最终仍会变成另一堆失效文件。
用 Git 保留变化,但不要把所有东西都提交
Git 可以记录谁在什么时候修改了什么,也能在错误发生时比较版本。但在提交前,需要先划定公开与私密边界。
通常不应进入公开仓库的内容包括:
- API Key、密码、Cookie 和登录凭据;
- 客户名单、联系人、报价和合同;
- 生产数据库、备份和服务器配置;
- 未获得授权的客户案例、聊天记录和内部素材;
- 可以推导个人身份或企业敏感情况的数据。
把私密目录加入忽略规则只是第一道防线。还要在提交前检查变更,并为生产密钥使用专门的密钥管理方式。
让文档保持有用的四条规则
- 事实和建议分开:事实写来源,建议写依据和假设。
- 状态必须明确:草稿、待复核、已批准和已发布不能混用。
- 入口保持简短:主索引负责导航,细节进入专题文档。
- 工作结束要回写:把结果、决定、反例和下一步留在项目里。
AI 可以参与,但终审责任仍在人
AI 适合帮助整理材料、发现冲突、生成初稿、补充检查项和执行重复步骤。涉及事实发布、客户承诺、付款、权限、删除、对外消息和生产变更时,仍需要明确的人类审核。
文档不是为了让 AI 不受限制地行动,而是为了同时提供上下文和边界。
今天就可以开始
新建一个项目目录,先写 00-START-HERE.md、AGENTS.md 和 Open-Questions.md。选择一个真实、可检查的小任务跑完,再把新事实和结果写回来。
当下一次换设备、换工具或换协作者时,如果对方能够从这些文件继续工作,而不需要你重新讲一遍全部背景,这套项目底稿就已经开始产生价值。
